Левобережную плотину в Омске запустят в ноябре
06.08.2013 2532
К новому году НПО "Мостовик" также планирует привести в строительную готовность судоходный шлюз.

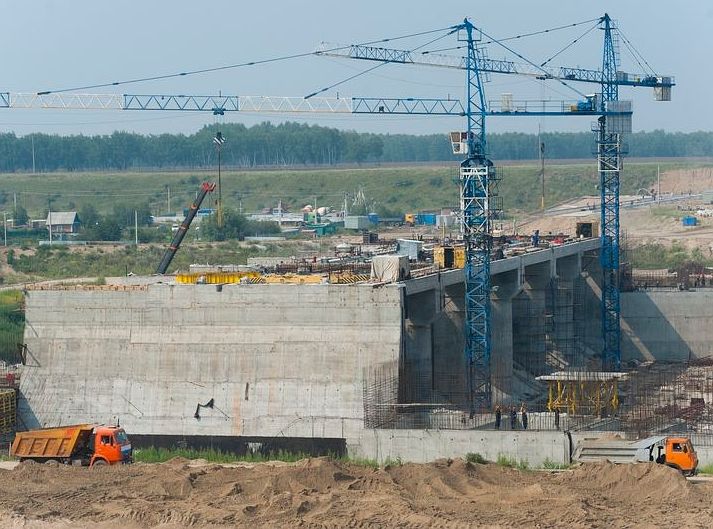

Генподрядчик строительства Красногорского гидроузла в Омской области НПО "Мостовик" отрапортовал о завершении работ на левобережной водосливной плотине. Сооружение планируется запустить в начале ноября 2013 года. Бетонирование водосливных секций уже подошло к концу, на очереди – сопрягающие стенки, необходимые для направления в них потока воды.
В августе компания планирует начать монтаж железобетонных балок, которые станут основой мостового перехода. Все 24 нетиповых балки протяженностью 17 метров и весом 43 тонны каждая изготовлены на заводе ЖБИ "Мостовика" и уже доставлены на стройплощадку.
Параллельно специалисты строят судоходный шлюз. "Согласно графику мы планируем привести шлюз в строительную готовность к новому году, чтобы в следующую навигацию пустить по нему суда",– цитирует пресс-служба НПО "Мостовик" главного инженера строительства Александра Синибока.
Круглосуточно на стройплощадке гидроузла трудятся свыше 730 специалистов "Мостовика" и подрядных организаций.
Фото (С) НПО "Мостовик"
Теги: Мостовик, Синибок, Красногорский гидроузел
Подписывайтесь на новости недвижимости в Омске от omskrielt.com во ВКонтакте
